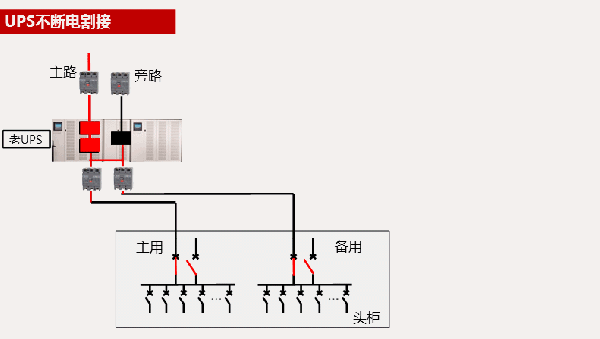

UPS電源不斷電的割接是如何操作的
發布時間 : 2019-01-17
1、新建UPS新體系,新體系調試和蓄電池容量測驗完結。
?
2、布放暫時電纜,從新UPS輸出屏布放電纜至待割接電源頭柜及老輸入屏旁路開關,承認無誤后,對該電纜送電。
?
3、測驗電源正常后,封閉老UPS體系逆變器,承認老UPS作業在旁路模式,這時老UPS體系供電和新UPS體系供電同源(輸出均來自新UPS體系)。
?
4、合新UPS主路輸出,測驗頭柜主路備用空開上下端電壓,進行核相操作(丈量主用側備用開關上下樁頭電壓差,準則小于1V),承認后可先合主用側備用開關,進行電流承認,再斷主用側主用開關。
?
5、撤除老UPS到頭柜的主路電纜。
?
6、相同辦法,割接備用電源。
?
7、割接完結,撤除暫時電纜和舊電纜。
?
8、做好空開和電纜的符號標明。
?
注意:考慮不同UPS體系間蓄電池配置不同,考慮UPS體系中的蓄電池更新周期短,一般情況下UPS更新均與蓄電池更新同步進行,故UPS割接過程中一般不考慮蓄電池割接過程。
?
二、割接基本準則
?
1.網絡安全疏通準則
?
在線電源體系割接工程有必要要以保證在網設備安全運行、整個網絡安全疏通為準則,任何危及通信網絡安全的操作,有必要無條件終止。
?
2.設備無毛病準則
?
在施行在線電源體系割接工程之前和工程期間,有必要保證新、舊設備無缺無毛病,若出現任何或許危及安全供電的要素,有必要無條件終止,待毛病掃除后方可持續。
?
3.低事務風險準則
?
在事務不允許中止供電的前提下,應選用在線不斷電的割接計劃,否則應選用斷電割接計劃;
?
工程割接時刻應該躲避事務高峰,嚴重割接安排在夜間進行;
?
工程割接日期應該躲避嚴重節日、嚴重通信保證任務時期以及其他專業安排進行的網絡調整和版本升級時刻;
?
4.施工人員資質合格準則
?
施行在線電源體系割接工程的工程人員有必要通曉電源設備操作和工程施工操作、熟悉通信電源體系割接流程、緊記應急計劃。
?
施行割接的施工隊伍,有必要具備相應工程級別資質的施工證;
?
5.保護部分全程監督準則
?
保護部分在割接過程中應安排專人全程督導,協助割接工程的設計勘察、審閱割接計劃和應急計劃,監督割接的施行。
?
6.保護部分“一票否決”準則
?
在割接工程期間,保護部分對發現的嚴重計劃缺點、嚴重施工安全隱患等,有權對割接作業行使“一票否決”,終止割接工程。
?
三、UPS電源割接準備
?
1、新UPS體系完結開機調試、蓄電池全容量測驗,監控到位。
?
2、提前布放電纜,并張貼標準電纜標簽;需要運用暫時線纜時,有必要挑選合適線徑,可靠連接,并有明顯的標識
?
3、依據原電源設備電纜的接線方位,編寫電纜編號符號,保證電纜拆裝過程中不會紊亂。
?
4、承認一切雙電源設備主備用電源模塊均作業正常,且主備用電源分隔。
?
5、提前發布割接工程布告。
?
6、承認相關各專業已對相關事務做好數據備份,且已準備應急計劃。
?
7、消防器材、安全救護設備準備到位。
?
8、正確穿戴和運用個人防護用品,不帶著任何金屬物品并去掉或許導致不安全的隨身飾物(手表、脖子上戴的作業牌等)。
